水性环氧地坪施工方案

一、基面处理:

为了保证环氧树脂地面与基层的结合力,避免出现环氧与基面脱壳现象,保证环氧地坪的使用寿命,在施工材料前首先要对基层进行处理。基面处理采用的方式视基层情况而顶一般有下列步骤:

(1)地面凸出物用砂盘机或刮铲磨平、铲平;

(2)排水口及固定设施与待施工区域交接部分须预先做好防护;

(3)使用打磨机处理:采用专用地坪磨机对整体地面进行打磨、拉毛处理,将地表的地坪漆全部磨除,使地面略显毛糙,增加对环氧与基面的附着力;原水泥的疏松部位尽可能磨彻底;

(4)地面修补:地面砂眼、窝洞、裂缝需预分次用树脂材料补平;

(5)油污的处理:打磨、专用去油剂清洗、酸洗、喷烤;

(6)打过蜡的地坪处理:水磨石或其他打过蜡的地坪必须要起蜡或凿毛处理;

(7)裂纹的处理:结合实际情况选择采用环氧底涂粘贴玻璃纤维抗裂布或“V”型切割后环氧砂浆再填充的方式进行处理。

(8)吸尘洁净处理:打磨结束后应充分吸尘、吸砂,使地面整洁无尘、无浮土、

无颗粒杂质;

(9)素地处理时需注意施工时所造成的粉尘污染,必要时需管制作业人员,完

成后需严格管制进出人员,非工作人员严禁进入管制区域。

环氧地坪

二、水性环氧底涂的施工:

环氧树脂底涂是一种封闭性、渗透性、黏结力极强的双组分环氧树脂涂料,其作用可以能够封闭混凝土基面细孔、渗入地表,并在基层和环氧树脂面层材料间起到很好的粘接效果。施工有两种方法:(1)用滚筒滚涂底涂;(2)用镘刀批刮底涂。以上两种方法都可以达到最佳效果。

施工时成套配额材料必须按规定配比混合,将整罐固化剂倒入基料中,彻底搅拌至少7分钟,搅拌时可使用装有适当搅拌叶的电动搅拌工具。每套材料的施工时间不超过1小时,使用工具为塑料刮刀或抹刀、滚筒。每一施工段在一个台班内施工完毕,不留接搓,要求不漏刮底油,也不能过厚,此过程亦叫底漆涂布的过程,4-8小时左右后进行下一道工序。

环氧地坪

三、环氧耐磨中涂的施工:

环氧腻子中涂的施工同样是作为地面找平、修复、封闭的材料进行施工的,主要目的是为了对地面进行修补、减小地面落差,增强环氧树脂地坪的抗压强度和平整度,封闭基层地面的毛孔及粗糙面,为施工面层创造更好的条件。

环氧腻子中涂是环氧树脂和石英粉(或滑石粉)的拌合物。施工时按照“由粗到细”的原则,先施工砂浆中涂再施工胶泥中涂,这样还可以封闭环氧砂浆中涂的毛细孔和粗糙面,使得环氧地坪表面平滑。刮涂完毕,等其固化后再用研磨机将刀痕磨除,并将地面整体磨平,吸净灰尘和微小颗粒,然后准备进行环氧面层的施工。

环氧地坪

四、环氧面涂的施工:

环氧树脂产品固化后表面呈亮光状,其可为混凝土地板面层提供具有清洁要求和具有抗化学腐蚀及抗油渍、碱液渗透功效的表面。面层固化后具有美观、坚固、不起壳、洁净、耐磨等特点,外观平整、颜色均一。施工环氧树脂面层应按现场施工区域的流向由内而外进行,同一区域尽量保证面层的施工面一次性完成,避免隔日作业后形成的拼接缝痕。如因施工需要或条件限制,需要有拼接痕,尽量留在接缝处、门槛处或其他不显眼的地方。

施工前计算材料的使用量,依照施工方向及区域,配合施工路径选定搅拌区。施工前先搅拌单组份的环氧面涂材料,再加入固化剂搅拌三分钟,使用工具为手提电动搅拌机。将搅拌均匀的面涂产品用滚筒或喷枪进行施工,施工涂布时应尽量减少施工结合缝。

固化时间根据温度而定,一般20℃左右初凝硬度需24小时,完全固化需7天;35℃左右初凝硬度需18小时,完全固化需5天。

由于环氧树脂地坪的施工对于施工环境的要求特别严格,为保证完工后的地面具有良好的光洁度和美观性,在作业时必须严禁交叉施工作业现象,并采取全封闭施工。施工结束后将出入口封闭,等地面固化后清理周遍胶带。一般环氧地面施工结束48小时后,可投入使用。

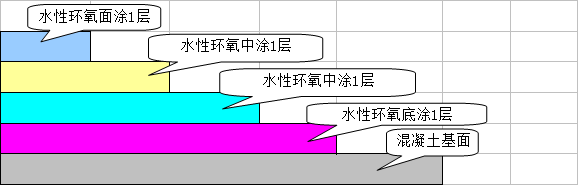

产品结构示意图

水性环氧地坪

五、工程施工周期和养护周期:

1、施工周期:

1.1 进场日期:合同签定后的3天内进场;

1.2 竣工日期:进场后7天内完工;;

1.3 养护周期:地坪完工后建议养护2天后再正常使用;

2、养护周期及注意事项:

2.1完成上述工序后对现场进行封闭,待48小时后方可进行人行交通;

2.2 建议养护2天后再进行重型交通或设备安置;

2.3养护期内产品人行交通时建议穿干净鞋套;

2.4如有机械或设备通过地面须采取相应的保护措施;

2.5环氧地面在养护及使用中尽量避免有棱角或尖锐的金属物体划动,

否则将可能会留下划痕影响美观。

水性环氧地坪

六、施工需配合事项:

(一)施工前需配合事项:

1. 确认施工方案、面积及施工规格(颜色及施工区域);

2. 施工前需保持素地的环境清洁;

3. 确定施工所需的电源接驳点及电源线长度;

4. 灯光及照明设备;

5. 材料及机具的存放区(有条件的为施工人员的食宿提供方便)。

(二)施工中需配合事项:

1. 施工中施工区域人员及进出管制;

2. 施工中废弃物的存放区;

3. 施工中现场监工人员及协调人员。

(三)施工后需配合的事项:

1. 养护区域人员进出管制;

2. 实际施工面积测量及验收;

3.成品保护工作。
